月末月初の請求業務スケジュールの組み方を一緒に整理
月末が近づくと、実績の締め、ケアマネさんとのやり取り、給付管理、そして毎月10日の請求……と、やることが一気に押し寄せますよね。「今どこまで進んだんだっけ」と手が止まると、それだけで気持ちが焦ります。実はこの時期がバタバタするのは、段取りがまずいからではなく、締め切りが月初の短い期間に集中しているからです。だからこそ、やることを「いつ・何を・どの順番で」の一本の流れに並べておくと、同じ仕事でもぐっと回しやすくなります。今日はその組み方を一緒に整理します。
結論:請求業務は「①提供月の終盤に実績を締める準備 → ②翌月1〜5日ごろに実績確定と予定・実績の突合、給付管理 → ③10日の期限までに請求データを作成・伝送 → ④伝送後は返戻の確認と入金の突合」の4つの山に分けて考えると、月初の負荷が見えて段取りしやすくなります。土台になるのは「毎月10日が国保連への提出期限」という1点。ここから逆算して、前倒しできる作業を提供月のうちに寄せておくのがコツです。提出期限が休日にあたるときの扱いや細かな締めは、国保連・自治体・使用しているソフトの案内が優先です[^kigen]。
なぜ月末月初は、こんなに忙しくなるのか
まず、忙しさの正体を整理しておきましょう。ここが見えると、対策も立てやすくなります。
介護報酬の請求は、サービスを提供した月の翌月10日までに、国保連へまとめて出すのが基本の流れです[^nagare]。この「翌月10日」という締め切りに向けて、実績の確定・給付管理・データ作成といった作業が、月初のわずか数日に集中します。
- 提供月が終わらないと、その月の実績(誰に何回サービスを提供したか)が確定しない
- 実績が固まらないと、ケアマネさんとの予定・実績の突合や給付管理が進まない
- 給付管理がそろわないと、請求データを完成させられない
つまり、作業が「前の工程が終わらないと次に進めない」数珠つなぎになっているうえに、そのスタートが月末で、ゴールが10日。短い期間に順番待ちの仕事が並ぶから、バタバタして当然なのです。あなたの段取りが悪いわけではありません。

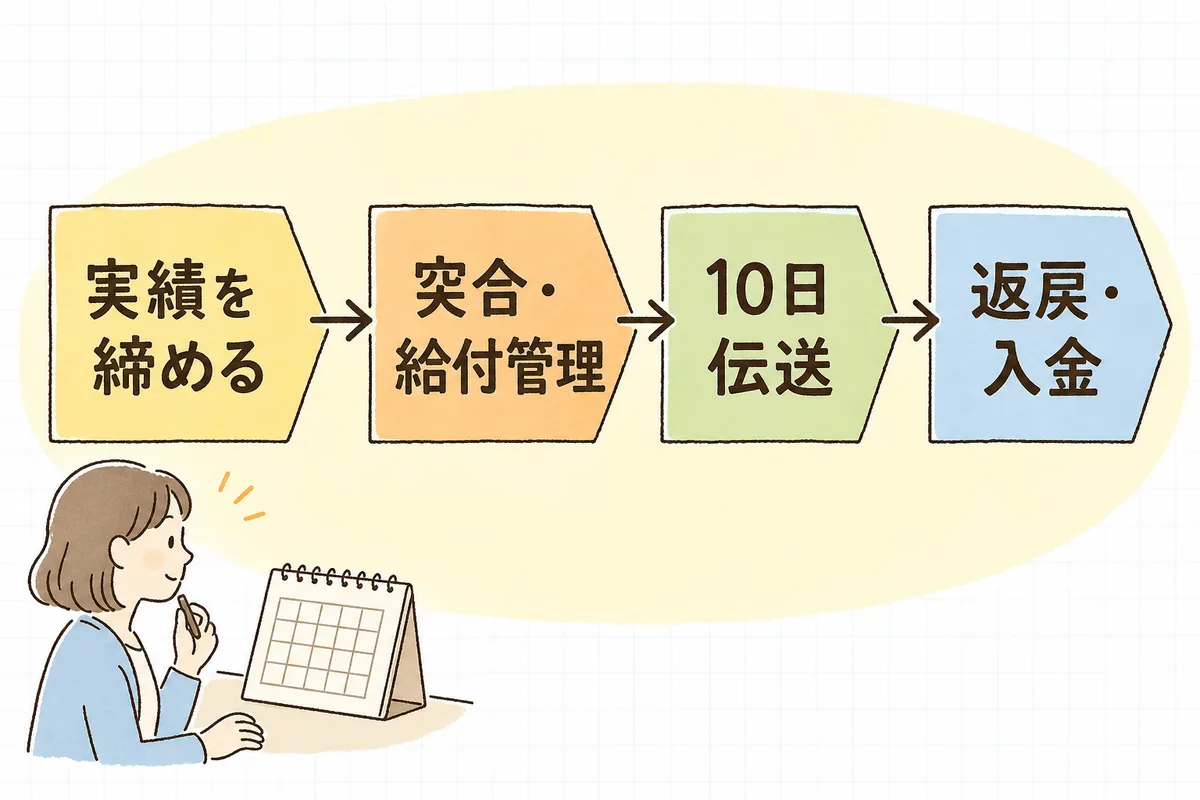

請求業務を「4つの山」に分けて並べる

やることを時系列で書き出すと多く見えますが、大きくは次の4つの山に分けられます。この単位で「今どこにいるか」を見ると、迷いにくくなります。
① 提供月の終盤:実績を締める準備(前倒しの勝負どころ)
月初の負荷を軽くできるかは、実はこの時期で決まります。提供月が終わる前後に、次を進めておきます。
- サービス提供記録・実施記録の抜けやサインもれがないか、こまめに確認する
- 月の途中で変わった点(新規・中止・区分変更・入退院など)を拾っておく
- 加算の算定要件を満たす記録がそろっているか、月内に見ておく[^kasan]
ここで records を整えておくと、月初に「記録が足りなくて請求が組めない」という手戻りを減らせます。
② 翌月1〜5日ごろ:実績確定と突合、給付管理
提供月が締まったら、実績を確定させ、ずれをつぶしていきます。
- サービス実績を確定する(提供回数・単位数・加算の有無)
- (居宅サービスなど)ケアマネの予定と自事業所の実績を突き合わせる
- 予定と実績が食い違う点は、早めにケアマネへ連絡して調整する
- 給付管理が必要なものは、給付管理票の作成・登録状況を確認する[^kyufu]
この突合を早めに終わらせるほど、10日前に余裕が生まれます。「連絡は早いほど楽」がこの工程のコツです。
③ 10日の期限まで:請求データの作成・伝送
実績と給付管理がそろったら、請求データを作って国保連へ送ります。
- 請求ソフトで介護給付費明細書を作成する
- 利用者負担割合・公費・限度額の反映にずれがないか確認する
- 伝送前に件数・合計単位・警告メッセージをひと通り見る
- 期限(10日)に余裕をもって伝送し、受付結果まで確認する
ギリギリの伝送は、エラーが出たときに直す時間が残りません。可能なら数日前の伝送を目安にすると安心です。
④ 伝送後:返戻の確認と入金の突合
送って終わり、ではありません。後半にも小さな山があります。
- 返戻・エラーの通知が来ていないか確認し、原因を分けて対応する[^henrei]
- 支払額決定通知と、自事業所の請求内容を突き合わせる
- 入金額が想定と合っているか、月末に確認する
- ずれがあれば、翌月の月遅れ請求や過誤申立で直す段取りを考える
この確認を習慣にしておくと、「入っていると思っていた分が入っていない」を早く見つけられます。
一人事務でも回る、最短の組み方
理想を言えば全部を丁寧にやりたいところですが、人手や時間が足りない現場も多いですよね。そんなときは、次の優先順で回すと崩れにくくなります。
- 提供月のうちに「記録の抜け」と「変更のあった人」だけ先につぶす
- 月初はまず突合(予定・実績のずれ)を最優先で終わらせる
- 請求データは10日の2〜3日前を自分の締め切りにする
- 返戻・入金確認は、カレンダーに固定の予定として先に入れておく
全部を同じ力でやろうとせず、「前倒しできる①」と「渋滞しやすい②」に力を寄せるのがポイントです。
確認チェックリスト(月次で回す用)
全部を毎月フルでやる必要はありません。まずは最低ラインの4つを必ず押さえ、残りは余裕のある月に足していく形で十分回ります。
毎月かならず(最低ライン)
- 提供月の記録の抜け・サインもれを月内に確認したか
- 予定と実績の突合を10日より前に終わらせたか
- 請求データの伝送を期限に余裕をもって行い、受付結果を確認したか
- 返戻の有無と入金額の突合を、月内に確認したか
余裕のある月に(できれば)
- 加算の算定要件を満たす記録がそろっているか見直したか
- 給付管理票の登録状況を早めに確認したか
- 変更(新規・中止・区分変更)を一覧にして拾い切ったか
- 自分用の「10日の数日前」の締め切りをカレンダーに固定したか
よければ、こちらも
スケジュールと合わせて、出す前の確認と、つまずいたときの直し方も押さえておくと安心です。提出前のチェックは介護報酬請求の月次ミスを防ぐ、提出前チェックリスト、給付管理の組み立ては給付管理票の作成手順と、よくある記載ミスを一緒にで整理しています。返戻が来たときの分け方は国保連の返戻はなぜ起きる?よくある原因と対応手順、出しそびれた月の対応は月遅れ請求の進め方と、提出前の確認ポイントを一緒にもあわせてどうぞ。

月末月初のバタバタは、慣れているベテランでも気の張る時期です。今日、やることを4つの山に分けて、前倒しできる作業をひとつ提供月に寄せられたなら、それだけで来月は少し楽になります。一度に完璧な仕組みを作らなくて大丈夫。今月ひとつ整えれば十分です。あなたが月末月初を静かに回しているから、事業所のお金の流れは今日も止まらずに動いています。
